石材设计|石材包柱的工艺流程详解及注意事项

中国石材网 http://www.stonesm.com 日期:2026/5/15 15:13:38

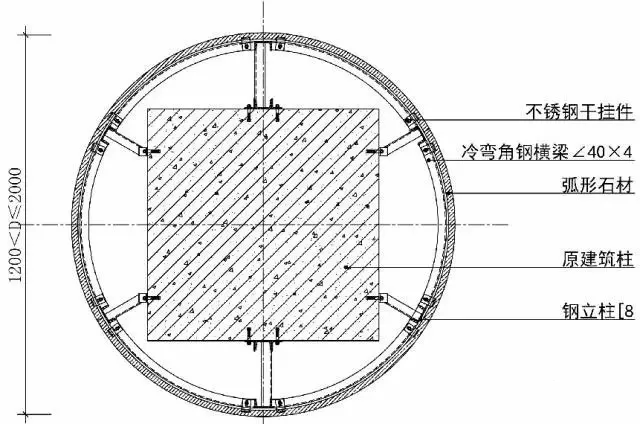

一、圆柱基础包大理石圆柱工艺:

01

1、基层清理、修补。清除圆柱结构面上的浮沉和补灰、堵洞等部位,保证基层清洁。

02

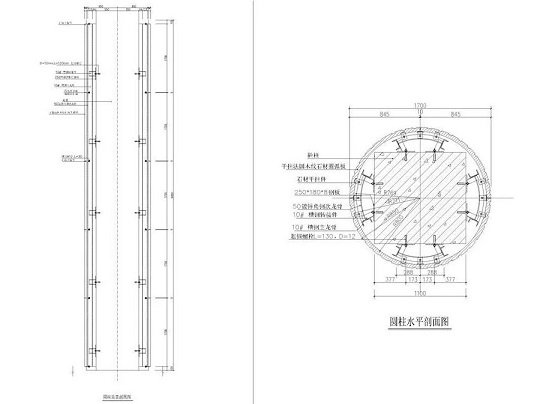

2、挂面测量控制。按照设计图纸的要求和根据加工石材的规格,在圆柱面上放出竖直线和标高线。

弹出石材竖向控制线,在以标高线为基线放出板材横向控制线,确定挂件的钻孔位置。

03

3、柱面钻孔。采用YG型M10膨胀螺栓,钻孔直径10.5mm孔深60mm。

04

4、圆柱钢构架安装。将槽钢用角码连接固定在钢筋混凝土圆柱结构上,通长竖龙骨8号槽钢直接焊接在用膨胀螺栓固定的钢板上,两侧通长满焊。次龙骨安装在竖龙骨上,次龙骨采用40*40*4角钢,

05

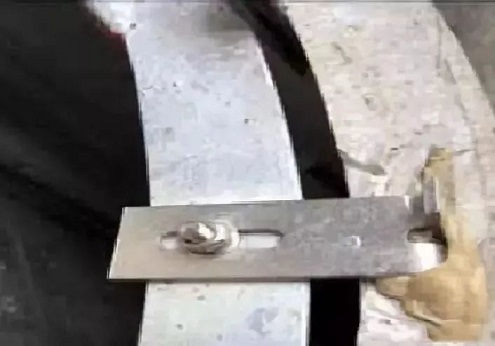

5、不锈钢挂件安装。按测量后确定点,带石材就位测试后,再把”T”型件拧紧固定。

06

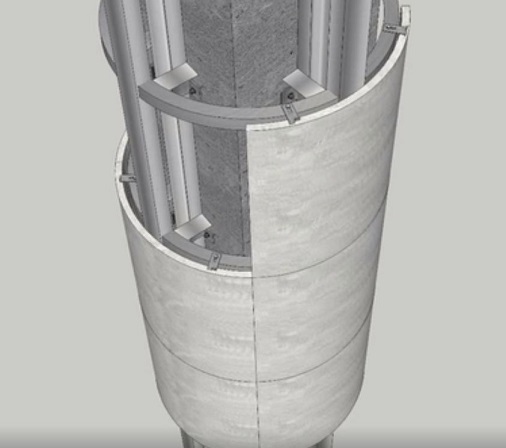

6、弧形石板安装。将已编号的石材板对号入座临时就位,利用“T”型件的调节孔,进行调整。调整弧形板的垂直度和弧度,然后卸下石板,进行局部处理,调整符合要求后,将挂件连接紧固。

07

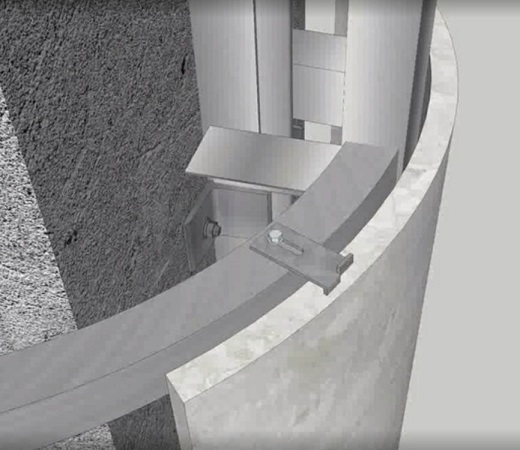

7、注胶嵌缝。弧形石材安装就位准确时,用云石胶涂满挂件和槽内的缝隙,以及石材的接缝

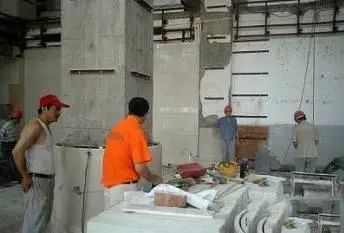

▲钢架基层

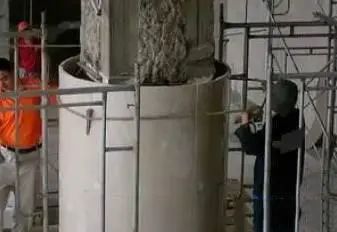

▲安装

▲最终效果

二、安装注意事项:

1、石材安装时要严格按照排版图编号进行加工,以防色差明显, 排版差异;

2、石材安装时要注意石材纹路方向进行安装;

3、在大理石安装完成后,一定要用大理石保护膜保护,若出现磨花,需重新打磨抛光。此外,还应注意接缝有无高低偏差,还可用手敲敲大理石,看有无存在空鼓现象。

三、胶粘材料:

石材缝隙的材料选择云石胶和配套的固化剂,云石胶与固化剂的比例为20:1,用于挂件的挂舌填补和石材接缝的粘接。

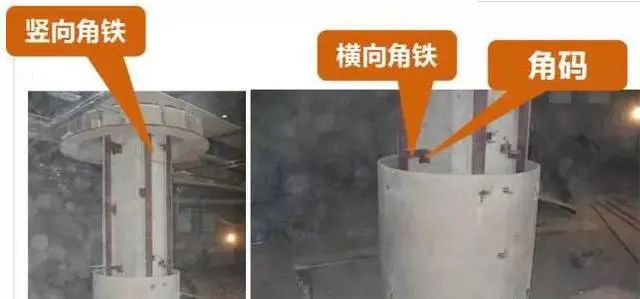

四、方柱基础大理石干挂:

▲焊接处打磨并涂防锈漆

▲安装

▲固定

▲安装

五、方柱基础包大理石方柱:

1、表面清理

2、弹线,确定完成面。

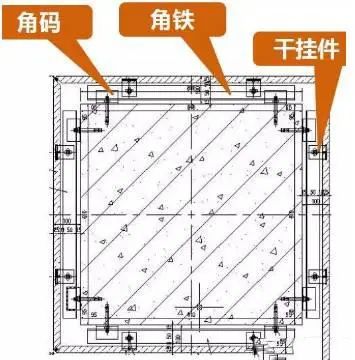

3、将”L“型材用膨胀螺丝固定在方柱上。

4、根据完成面距离墙面的位置,裁取横向角铁的长度。

5、确定竖向角钢的位置,与横向角钢焊接。

6、安装“L“型件与干挂件。

7、石材安装,石材进行试安装,如果安装准确固定干挂件。

8、注胶嵌缝。

角铁与“L”型件焊接在一起。干挂件与角铁用螺栓固定。焊接处涂防锈漆
